当前位置: 首页 > 产品大全 > 福永街道工厂废气处理工程申请指南 环保工程办理全流程

福永街道工厂废气处理工程申请指南 环保工程办理全流程

福永街道工厂废气处理工程申请指南 环保工程办理全流程

福永街道工厂废气处理工程怎么申请?环保工程办理全流程指南

在福永街道,工厂若需新建、改建或扩建废气处理设施,必须依法申请环保工程审批。许多企业主对“怎么申请”感到困惑,本文为您梳理从前期准备到最终验收的完整步骤,帮助您顺利推进废气治理项目。

一、明确项目性质与排放标准

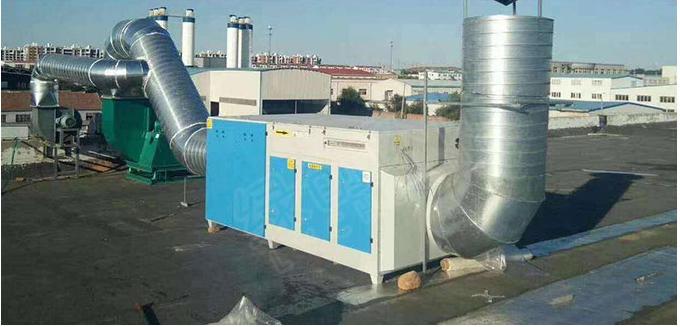

确认您的工厂属于哪类废气排放源(如喷涂、印刷、注塑、酸洗等),对照《广东省大气污染物排放限值》(DB44/27-2001)及行业-specific标准,确定设计风量、处理工艺(如活性炭吸附+催化燃烧、喷淋塔、UV光解+等离子等)和排放浓度限值。这是申请的基础。

二、委托有资质的环保工程公司

福永街道要求废气处理工程的设计、施工必须由具备相应环保工程专业承包资质或环境污染治理设施运营资质的单位承担。您可以自行寻找或在深圳市生态环境局宝安管理局官网查询推荐名录。签订合同前,请确认其有同类行业成功案例。

三、准备申请材料(核心环节)

向深圳市生态环境局宝安管理局(福永街道属地管理)提交以下材料:

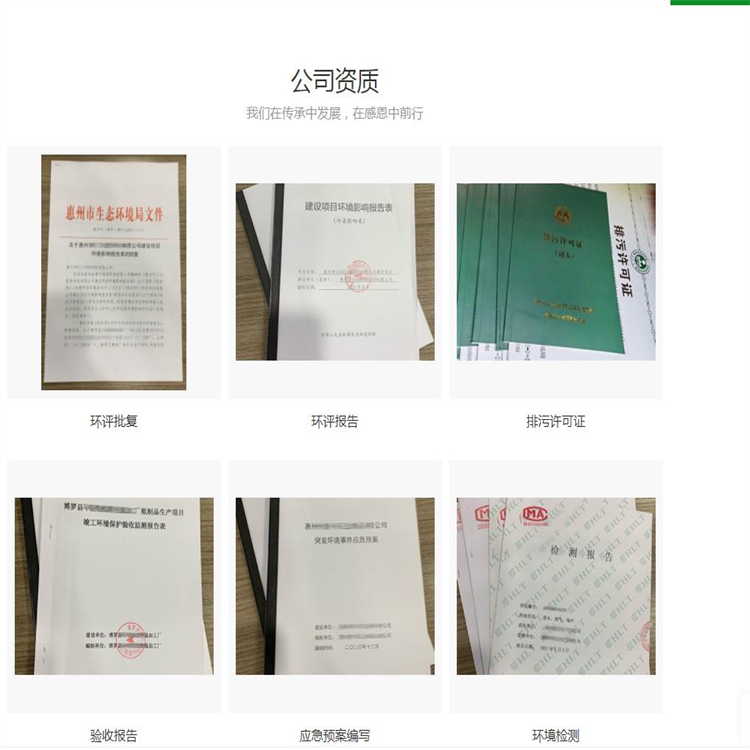

  1. 建设项目环境影响报告表(或登记表,根据《建设项目环境影响评价分类管理名录》确定)——需委托环评机构编制。
  2. 废气处理工程设计方案(含工艺流程图、设备清单、风量计算书、排放口位置)。
  3. 营业执照、法人身份证复印件。
  4. 场地使用证明(租赁合同或房产证)。
  5. 现有工程环评批复及验收文件(改扩建项目)。
  6. 承诺书(依法依规运行废气设施)。

四、提交申请与受理

通过“广东政务服务网”或宝安区行政服务大厅生态环境窗口在线/现场提交。受理后,生态环境部门会进行材料审查和现场核查(重点检查废气收集率、处理效率、排气筒高度、采样口设置)。若材料不全,会一次性告知补正。

五、审批与开工建设

审批时限一般为报告表30个工作日(法定),实际压缩后约15个工作日。获得环评批复后,方可正式施工。施工期间需落实环保“三同时”制度,即废气处理设施与主体工程同时设计、同时施工、同时投产。

六、验收与排污许可

工程完工后,企业需自行组织或委托第三方进行验收监测(有组织排放、无组织排放),编制验收报告并公示。验收合格后,登录“全国排污许可证管理信息平台”申请排污许可证(或登记),将废气处理设施纳入证后管理。

七、日常监管与注意事项

福永街道严厉打击废气直排、偷排行为。企业应定期更换活性炭、维护喷淋塔,建立运行台账(药剂更换、耗材寿命、电耗等),每季度至少自查一次。若废气处理工艺或规模改变,须重新报批环评。

福永街道工厂废气处理工程申请并非一蹴而就,建议提前3-6个月启动。委托专业环保公司全程协办,可有效避免反复整改,降低合规成本。如有疑问,可咨询宝安管理局福永所或街道环保水务科。合规生产,绿色共赢!
